全国600 城市空降24小时服务_全国高端外围经纪人_全国900城市空降服务详情_同城附近免费

行业新闻
您当前的位置: 首页 > 新闻与媒体 > 行业新闻

干式磁选机安装的正确方法

时间:2024-02-19 08:22:15

干式磁选机安装的正确方法

 1、干式磁选机安装前的设备验收




    筒式磁选机安装筒式磁选机分为单筒和双筒两种类型。单筒磁选机由驱动装置、转筒、槽体等部分组成。双筒磁选机由电振给料器、转筒、料刷、分矿斗、分矿器、机架及驱动装置等部分组成。各种筒式磁选机安装方法相同。吊装前应进行设备验收、解体清洗和调整,调整内容包括驱动部分的齿轮啮合、轴承间隙、转筒与槽体相对位置等。安装一般采用整体吊装。安装精度要求为:设备的中心线极限偏差为±3mm,标高极限偏差为±5mm;成排安装的磁选机,中心线直线度公差为3mm,相对标高差不大于3mm。



    2、转笼式磁选机安装



    转笼式磁选机由机座、下磁系、转笼、上磁系、空心轴、精矿槽、传动装置等组成。安装机座以空心轴瓦座为基准测量其标高和水平度。下磁系的定位以机座为基准。转笼与上、下磁系的间隙调整必须准确,其间隙极限偏差为手0+1mm。



    3、筒式磁选机安装

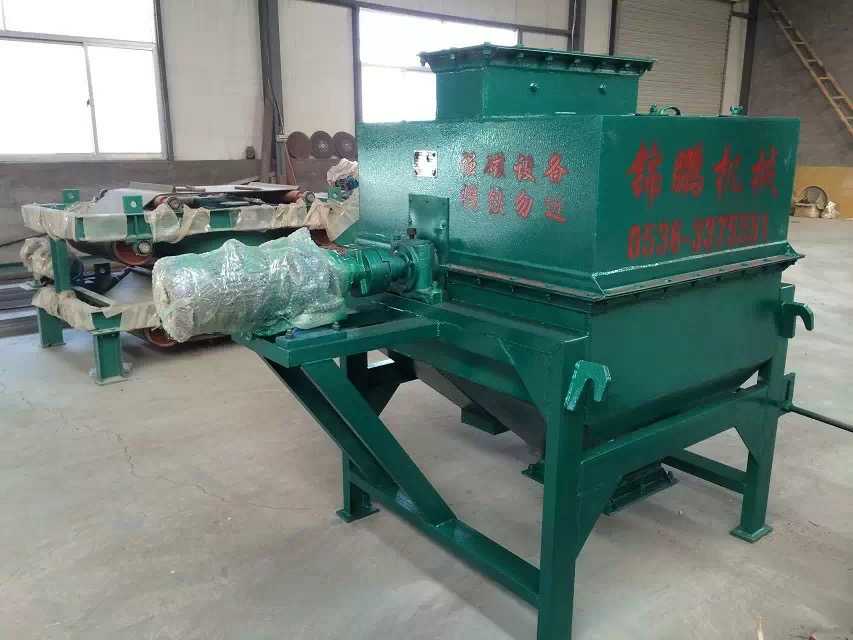

    筒式磁选机分为单筒和双筒两种类型。单筒磁选机由驱动装置、转筒、槽体等部分组成(图1)。双筒磁选机由电振给料器、转筒、料刷、分矿斗、分矿器、机架及驱动装置等部分组成。各种筒式磁选机安装方法相同。吊装前应进行设备验收、解体清洗和调整,调整内容包括驱动部分的齿轮啮合、轴承间隙、转筒与槽体相对位置等。安装一般采用整体吊装。安装精度要求为:设备的中心线极限偏差为±3mm,标高极限偏差为±5mm;成排安装的磁选机,中心线直线度公差为3mm,相对标高差不大于3mm。



    4、环式磁选机安装



    环式磁选机由传动装置、底梁、上横梁、磁极头、转盘、立轴、激磁线圈等组成。安装前应先作激磁线圈耐压试验。其安装顺序是:底梁-磁极头-立轴及转盘-上横梁-传动装置。安装重点是调整好立轴的垂直度、转盘的水平度以及转盘与两磁头之间的气隙,转盘与两磁头弧面轴线应重合。



    5、干式磁选机安装完后的试机



    磁选机试运转试运转前应对槽体进行试漏检验,用清水将设备各部位冲洗干净。环式磁选机通入冷却水空转1h后再接通激磁电源,并逐步将其电流调整到额定值。筒式磁选机和转笼式磁选机的无负荷试运转时间为2h,负荷试运转为4h。环式磁选机无负荷试运转时间为4h,负荷试运转为24h。负荷试运转中,须在设备运行正常后方可给矿。


主站蜘蛛池模板: 鄄城县| 凭祥市| 贵溪市| 兴安盟| 浮山县| 南澳县| 三穗县| 奈曼旗| 界首市| 新安县| 景谷| 静宁县| 东阿县| 巴林左旗| 突泉县| 西充县| 广南县| 石林| 乐山市| 洛川县| 温泉县| 寿光市| 宣武区| 土默特左旗| 平顶山市| 进贤县| 精河县| 宜兰县| 霞浦县| 基隆市| 岑溪市| 弥渡县| 都昌县| 旺苍县| 砚山县| 普兰县| 门头沟区| 鄯善县| 吉木乃县| 康保县| 溆浦县|
